Hart im Zillertal von WestenStreusiedlung am Harterberg

Gemeinde Hart im Zillertal · Ersuchen um Bedarfszuweisung aus dem GAF 2027

Wasser / Abwasserin Hart im Zillertal.

Trinkwasser sichern, Quellen schützen, 25 Höfe an den Kanal. Bauabschnitt 2027.

Termin beim Landeshauptmann · 20. Oktober 2026Daniel Schweinberger, Bürgermeister

Wasser und Kanal · 2023 bis 2031

Hart im Zillertal

Eine Streusiedlung am Harterberg, vom Talboden am Ziller bis hinauf zu den Bergbauernhöfen. Darum sind unsere Leitungen so lang und so steil.

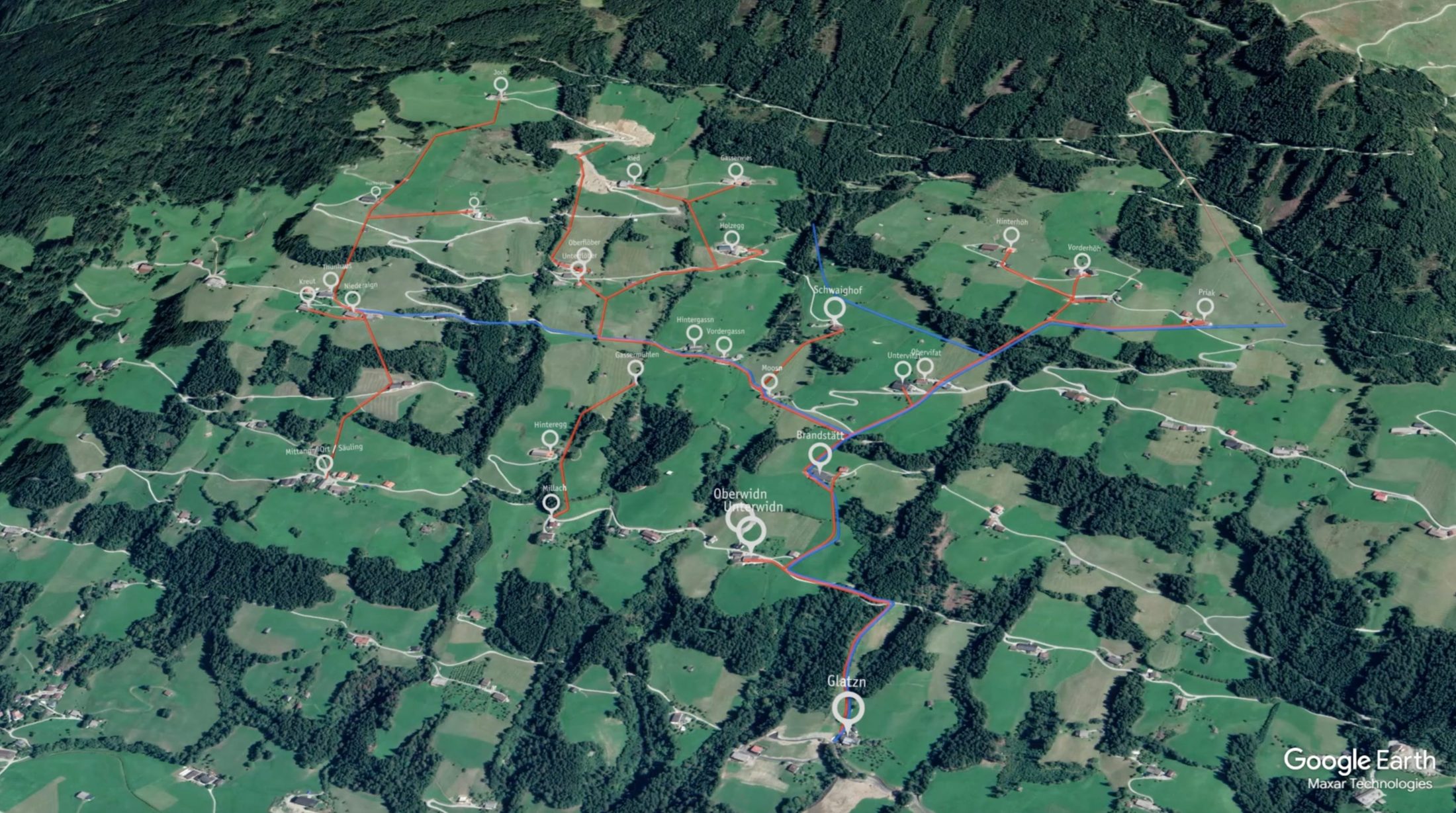

Kanal gebautWasserKanal 20272028–2031Gemeindegrenze

● LIVEFüllstand der Behälter · …

Leitungen: ZT-Büro Arming (Ausführungsplan Harterberg Nord 19.10.2026, ÜLP Harterberg Süd 09/2026); Moarwald und Rosenstraße schematisch · Gemeindegrenze: Land Tirol · Gebäude: Land Tirol (CC BY 4.0) · Orthofoto basemap.at · Gelände Terrarium

Ersuchen um Bedarfszuweisung aus dem Gemeindeausgleichsfonds 2027

Wir ersuchen um 1.000.000 € für 2.502.632 € Investition.

500.000 €GAF 2027 Wasserversorgung · WVA Hart i. Z.
500.000 €GAF 2027 Abwasserbeseitigung · ABA Harterberg Süd
40 %der Investition 2027. Den Rest tragen WLV-Darlehen, Anschlussgebühren und ein Bankdarlehen.

Alle Beträge netto, inkl. 10 % Unvorhergesehenes und 10 % Nebenkosten. Ersuchen vom 12.10.2026, Zeichen BGM/DS

Bauabschnitt 2027 · Warum es nicht warten kann

Wasser sichern, Quellen schützen.

1 · TRINKWASSER · 763.181 €

Quellableitung Moarwald

Die Moarwaldquelle wird über 1.135 m ins Netz am Harterberg eingebunden. Eine zusätzliche Quelle für die Höfe am Berg, vor allem in Trockenperioden.

65 JAHRE ALT

Rosenstraße

Graugussleitung DN80 aus den Jahren 1955 bis 1960. Erneuerung in PE100-RC Da160 auf 1.310 m, 25 Hausanschlüsse, 5 neue Hydranten für die Feuerwehr.

HYGIENE

Hochbehälter

Tollenberg / Haselbach (40 m³) und Leachn (25 m³) bekommen PE-Profilplatten in den Wasserkammern: dicht und hygienisch einwandfrei.

2 · Abwasser · 1.739.452 €

25Objekte kommen 2027 an die öffentliche Kanalisation, überwiegend bewirtschaftete Bauernhöfe
10+Trinkwasserquellen im Projektgebiet, die durch die geordnete Ableitung geschützt werden
69.600 €Investition je Anschluss in der Steillage. Die Anschlussgebühr bringt im Schnitt 4.600 €.

Ersuchen GAF 2027 vom 12.10.2026, Begründung. Alle Beträge netto.

3 · Finanzierungsplan Bauabschnitt 2027 · netto

Mit GAF-Mitteln 66.000 € pro Jahr statt 127.000 €.

65.938 €jährliche Belastung mit Bedarfszuweisung: Annuität für das Bankdarlehen von 1.086.755 €
126.612 €pro Jahr ohne GAF-Mittel, fast doppelt so viel, 25 Jahre lang

Was nach GAF, WLV-Darlehen und Anschlussgebühren bleibt, finanzieren wir über ein Bankdarlehen.

Gesamtkosten 2027 · Wasser + Abwasser2.502.632 €
GAF 2027 · Bedarfszuweisung Land Tirol− 1.000.000 €
WLV-Darlehen · je 150.000 €− 300.000 €
Anschlussgebühren · 25 neue Kanalkunden− 115.878 €
Restfinanzierung Bankdarlehen1.086.755 €

Annuität 25 Jahre, 3,5 % (Annahme).

Hochbehälter Obervifat · seit 2025 · 1.110 m

300 m³ unter einer Wiese

Zwei Rohre aus Polyethylen, je 22,7 m lang und 3 m dick, dazwischen die Schieberkammer. Sichtbar ist nur der Eingang.

Bilder: Einbau-Film Hochbehälter Obervifat, Gemeinde Hart · Schnitt nach Einreichplan ZT-Büro Arming Nr. 03 (2.5.2024), nicht maßstäblich · Füllstand live: Wassermonitoring Hart

Trinkwasserkraftwerk Kapellstraße · in Planung

276 m Fallhöhe, die wir nicht verschenken

Vom Hochbehälter Obervifat fällt das Trinkwasser durch die Druckleitung zum Platz vor der Ranhardkapelle. Bisher vernichtet eine Druckreduzierstation diese Energie.

Technischer Bericht ZT-Büro Arming, 8.10.2025 (Einreichung 24.11.2025) · Turbinenangebot AC-TEC 9.2.2026 · Längenschnitt Einreichplan Nr. 02, Höhen überhöht; Ableitung talwärts schematisch

ABA Harterberg Süd · Ausbauprogramm

Fünf Bauabschnitte, 4.016.599 € bis 2031

  1. Strang 6 und 7Eggl–Zwecker, Zimperer–Ponholz1.739.452 €
  2. Strang 11Emat–Bradl1.017.697 €
  3. Strang 10Vorderstein neu, Übernahme Bestandsleitungen588.143 €
  4. Strang 8Gruben–Mairhofer423.519 €
  5. Strang 9Schmalegg–Hinterstein247.788 €

Gesamt netto inkl. 10 % Unvorhergesehenes und 10 % Nebenkosten. Reihenfolge der Folgeabschnitte vorläufig; Pumpwerke nicht enthalten; Preisbasis 2026/27.

1 · Trinkwasser · Versorgungssicherheit

Warum 2027 und nicht später

VORDRINGLICH

Quellableitung Moarwald

Die Moarwaldquelle wird über 1.135 m ins Netz am Harterberg eingebunden. Eine zusätzliche Quelle für die Höfe am Berg, vor allem in Trockenperioden.

65 JAHRE ALT

Rosenstraße

Graugussleitung DN80 aus den Jahren 1955 bis 1960. Erneuerung in PE100-RC Da160 auf 1.310 m, 25 Hausanschlüsse, 5 neue Hydranten für die Feuerwehr.

HYGIENE

Hochbehälter

Tollenberg / Haselbach (40 m³) und Leachn (25 m³) bekommen PE-Profilplatten in den Wasserkammern: dicht und hygienisch einwandfrei.

Jährliche Nettobelastung des Gemeindehaushalts aus dem Bauabschnitt 2027

65.938 €

pro Jahr mit Bedarfszuweisung: Annuität für 1.086.755 € Bankdarlehen

vs.
126.612 €

pro Jahr ohne GAF-Mittel, fast doppelt so viel, 25 Jahre lang

Dazu kommt die Tilgung der WLV-Darlehen.

Annuität 25 Jahre, 3,5 % (Annahme)

1 · Trinkwasser · Maßnahmen 2027

763.181 € netto

Rosenstraße laut Kostenabschätzung ZT-Büro Arming vom 27.8.2026 auf Basis des Rahmenvertrags. Quellableitung mit Richtwerten für Verlegung im Wald und am Hang. Behälter laut Angebot LIOT Kunststofftechnik vom 1.10.2026.

Leitungstausch RosenstraßeGG DN80 → PE100-RC Da160, 1.310 lfm, 25 Hausanschlüsse, 5 Hydranten
409.520 €
Quellableitung Moarwald1.135 lfm Da90 PN16, DU1-Schacht, Anbindung Quellfassung, Trasse
187.550 €
Hochbehälter Tollenberg / Haselbach und LeachnAuskleidung PE-Profilplatten, Dichtheitsprüfung, bauseits
33.658 €
Baukostenplus 10 % Unvorhergesehenes und 10 % Nebenkosten (Planung, ÖBA, Vermessung)
630.728 €
Gesamtkosten Trinkwasser 2027
763.181 €

Ersuchen GAF 2027, Abschnitt 1. Nicht enthalten: Grundablösen, Dienstbarkeitsentschädigungen, Entgelt für die Moarwaldquelle.

2 · Abwasser · Bauabschnitt 2027

1.739.452 € netto

Längen aus dem Übersichtslageplan im Grundriss gemessen, mit Faktor 1,08 auf die schräge Länge umgerechnet. Richtwerte für Kanalbau am Hang: PVC/PP DN200, Schachtabstand rund 50 m.

Strang 6 · Eggl – Zwecker1.296 lfm Kanal, 26 Schächte DN1000, 7 Hausanschlüsse, 5 % Baustellengemeinkosten
533.274 €
Strang 7 · Zimperer – Ponholz2.128 lfm Kanal, 43 Schächte DN1000, 18 Hausanschlüsse, 5 % Baustellengemeinkosten
904.289 €
Baukostenplus 10 % Unvorhergesehenes und 10 % Nebenkosten (Planung, ÖBA, Vermessung)
1.437.563 €
Gesamtkosten Abwasser 2027
1.739.452 €

Ersuchen GAF 2027, Abschnitt 2. Pumpwerke nicht Teil der Kostenschätzung.

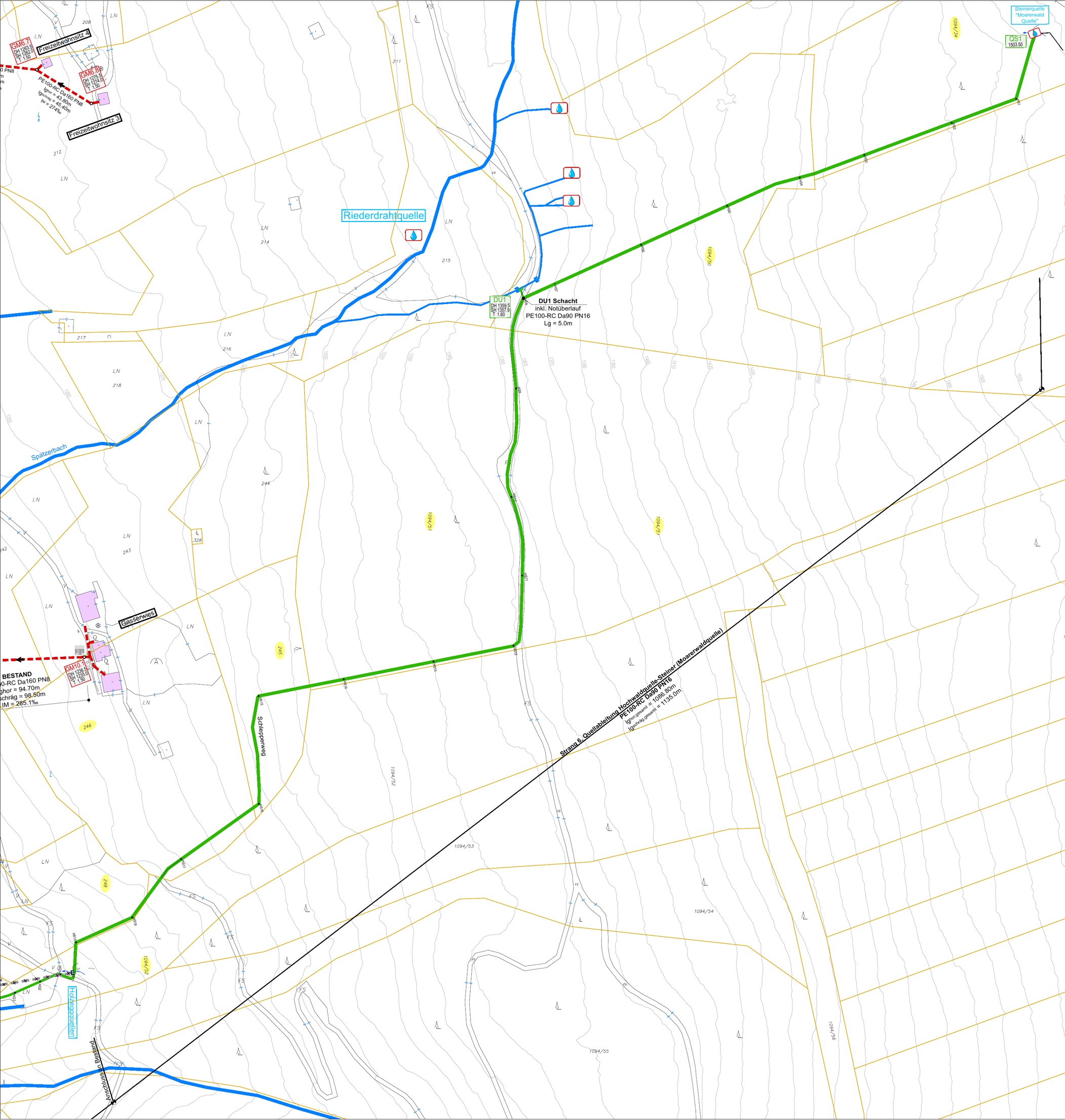

Lageplan Strang 6, Quellableitung Moarwaldquelle
Einreichplan „WVA Harterberg Nord und TWKW Kapellstraße, Lageplan Strang 6, Quellableitung“, ZT-Büro Arming, Plan Nr. 5, M 1:1.000

Strang 6 · Quellableitung

Von 1.503 m herunter ins Netz

PE100-RC Da90 PN16, 1.135 m schräg, 1.087 m horizontal. Druckunterbrecherschacht DU1 mit Notüberlauf. Anbindung der Moarwaldquelle, Trasse durch Wald und Hang.

Schmutzwasserkanal Hartberg Nord · im Bau seit Mai 2024

Einmal graben, alles verlegen.

Die Höfe am Berg kommen von der Sickergrube ins öffentliche Netz. Im selben Graben liegen Wasserleitung, Stromkabel und Glasfaser. Die Freileitungen am Hartberg sollen verschwinden.

Harterberg Süd bauen wir genauso. Jeder Kubikmeter Abwasser zahlt über Jahrzehnte mit.

Kanal Wasser Strom Glasfaser

Live · Wassermonitoring Hart · …

Jetzt gerade im Berg: … m³

Live-Daten: Wassermonitoring Gemeinde Hart im Zillertal, seit 2023, öffentlich auf hartimzillertal.at/wasser

Gemeinde Hart im Zillertal · GAF 2027

Danke.

Das vollständige Ersuchen mit allen Positionen, Plänen und dem Finanzierungsplan liegt als Dokument bei.

Daniel Schweinberger, Bürgermeister · d.schweinberger@hartimzillertal.at · +43 676 7007052
Gemeinde Hart im Zillertal, Kirchplatz 1, 6265 Hart im Zillertal
